公司风电生产一路高歌 再迎丰收黄金期

作者 | 黄聃

排版 | 陈佳琳

出品 | 文船重工





金秋时节,硕果累累,公司中山基地风电单桩生产再创佳绩。公司今年8月承接的国电投徐闻单桩项目第1-2套单桩总组合拢工作顺利完成,再次向业界展示了公司在风电产品制造上的雄厚实力。
徐闻项目是国家电力投资集团有限公司在广东地区建设的首个风电场,公司承接了项目的单桩制造,是公司目前承接的单合同金额最大、数量最多的海上风电项目。





自8月份承接国电投徐闻单桩制造开始,公司火速成立项目组,从商务确认、图纸沟通、材料订货到组织生产,经过90天的攻坚克难,用最短时间完成了第1-2套单桩制造任务。




在生产前的技术准备中,项目组通过提前策划分段,减少外场合拢口焊接,提高油漆施工效率;快速明确舾装件的安装时机和工位,减少车间内组对生产线的分段积压,有效打通车间生产物流。在生产制作中,公司在施工流程、工艺文件、报验协议等方面,与监理业主保持紧密沟通,有条不紊地推动项目进展。

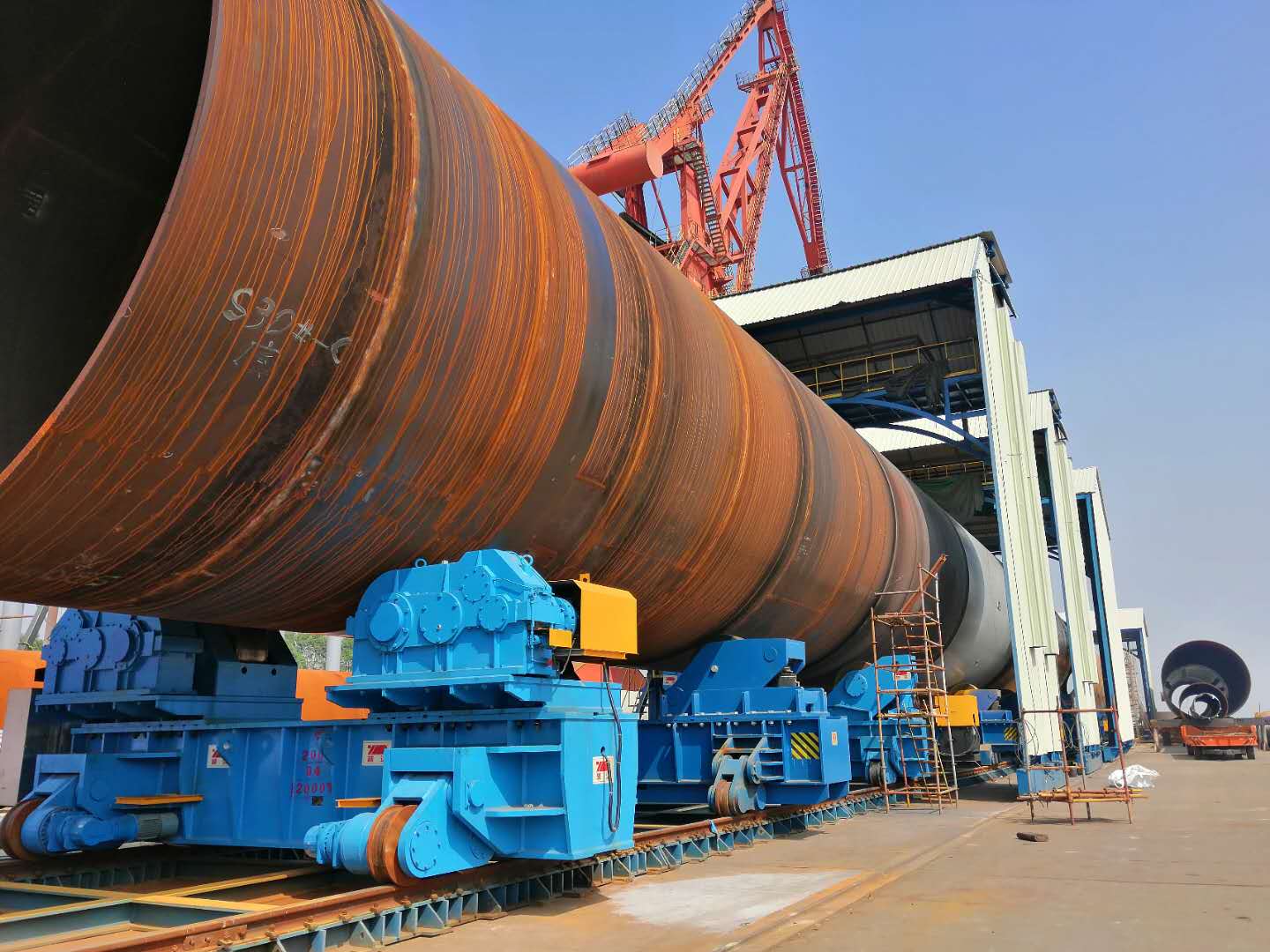

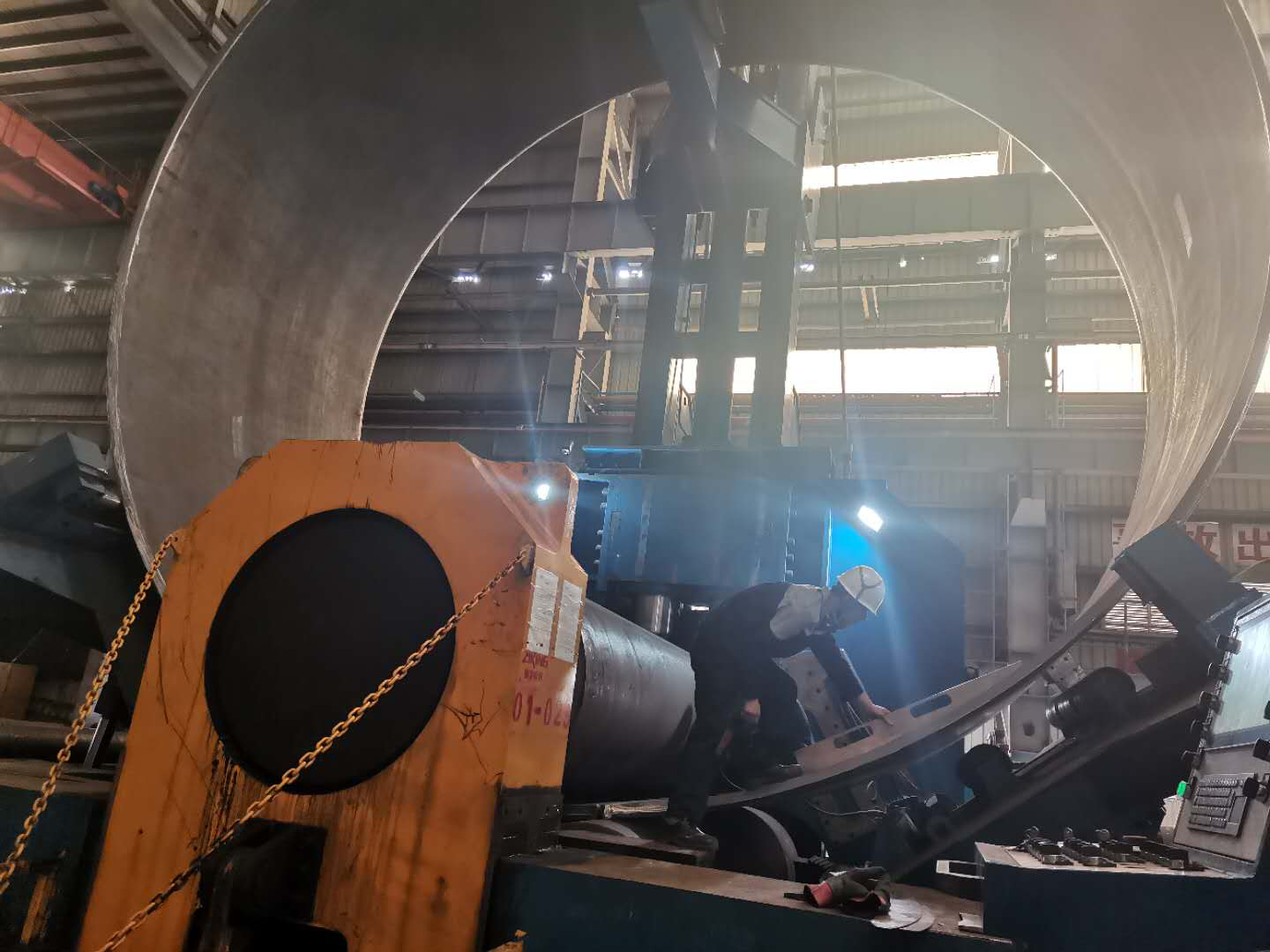

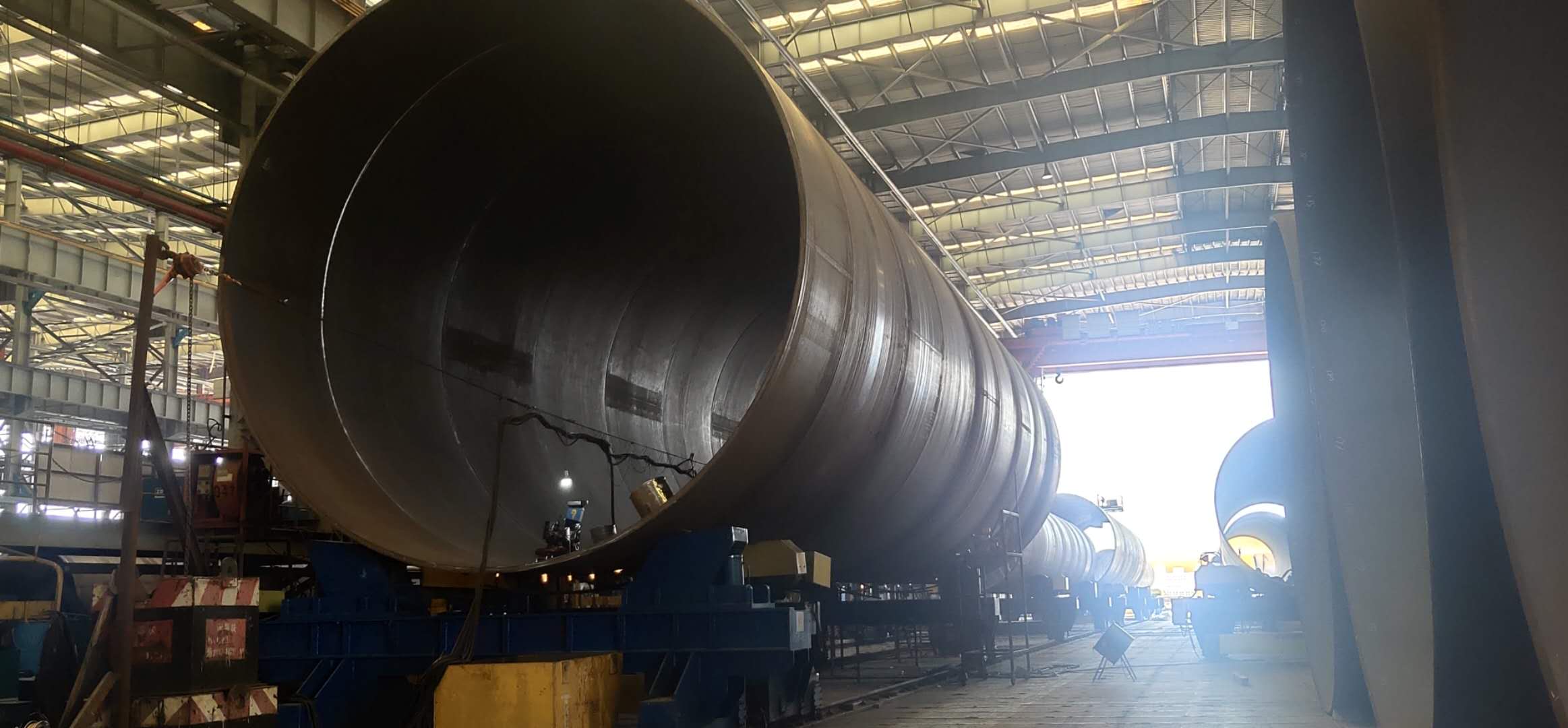

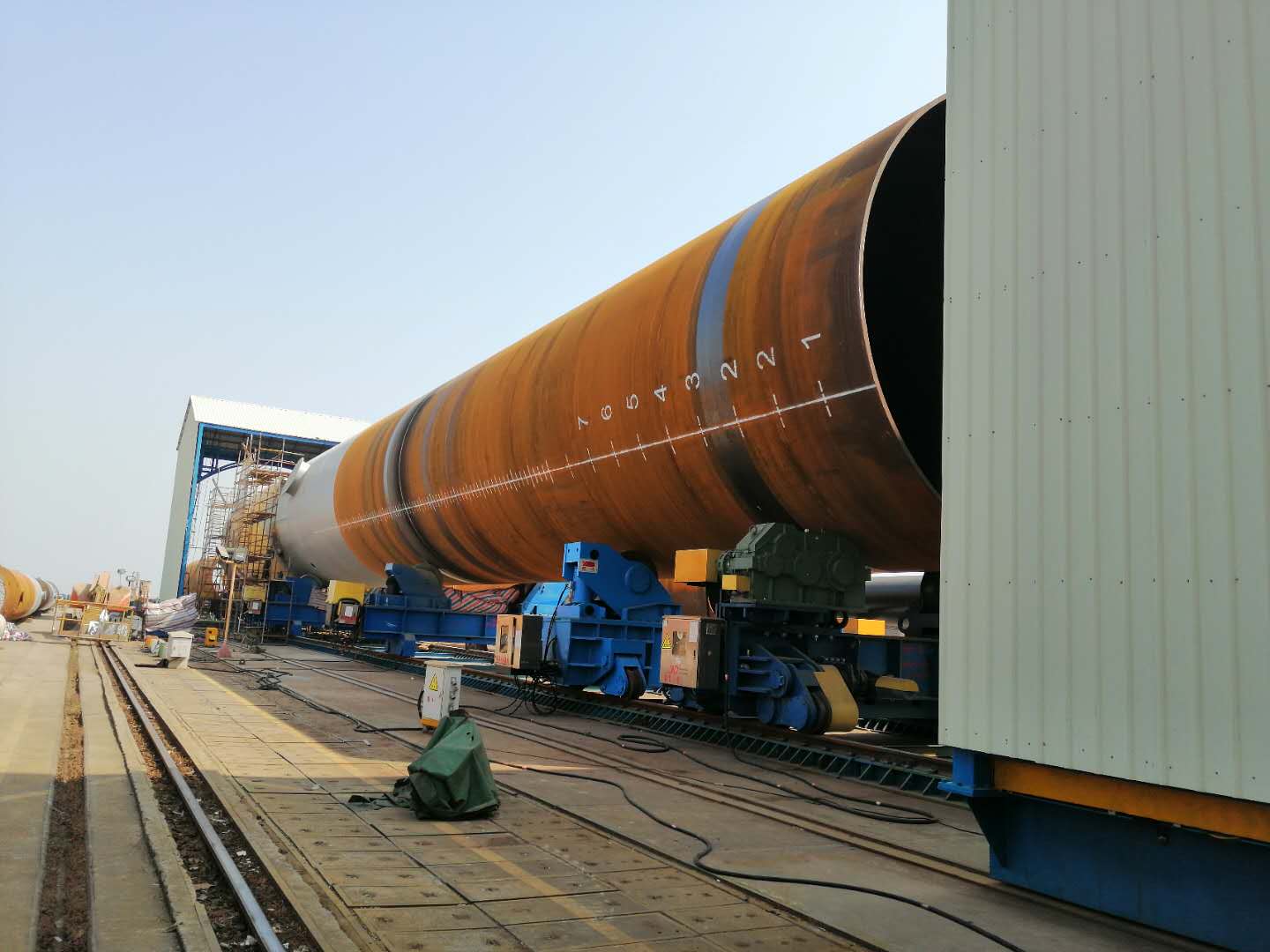

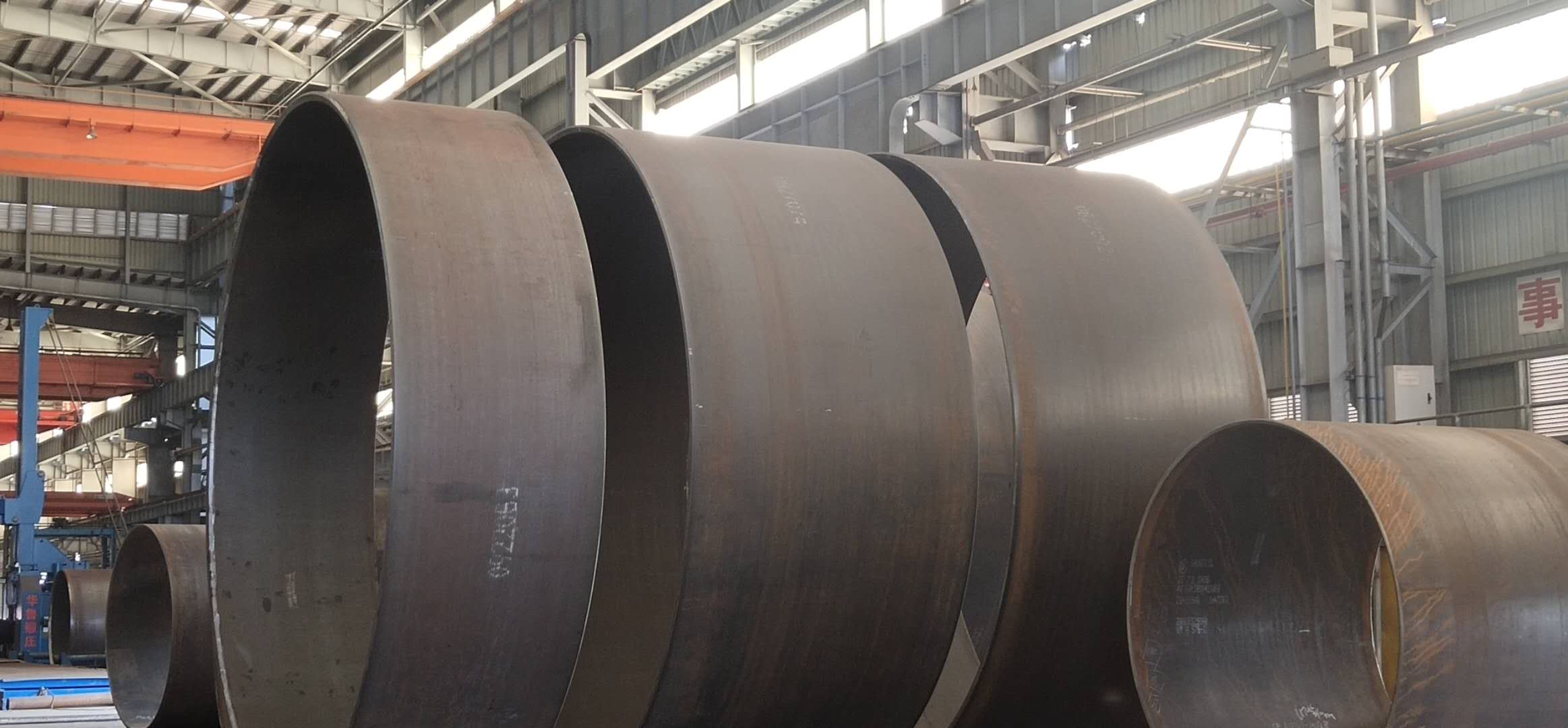

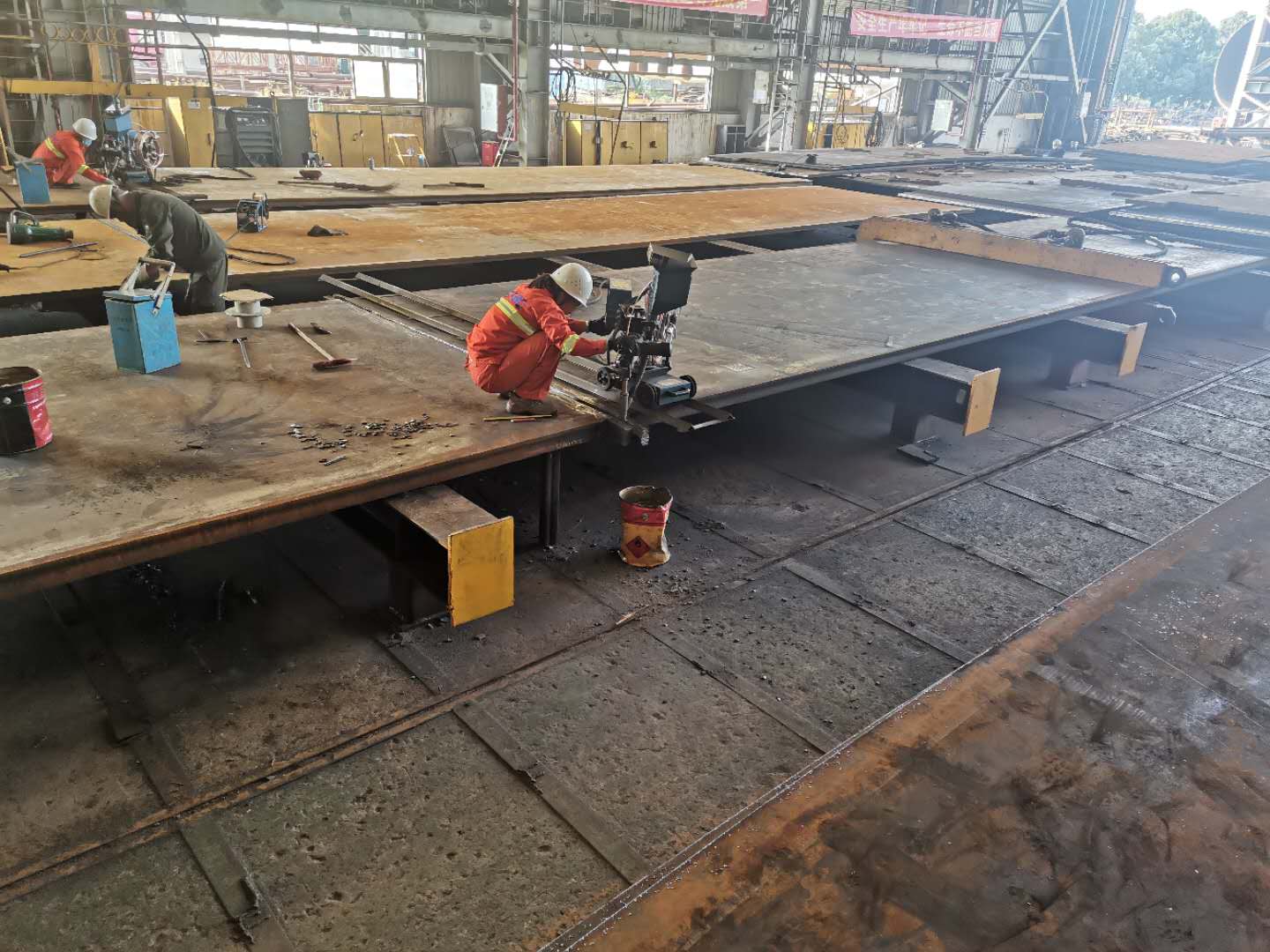

在项目过程中,中山基地充分发挥特种设备的极限产能,下料拼板日产24张,关键设备卷板机进行单桩滚圆及纵缝作业日产16圆。同时,公司各部门通力合作,首套单桩S29的出图工作控制在10天内,材料订购30天后钢板即到厂,9天内完成总组合拢,从下料到整桩完成仅历时37天,创下了单桩项目各环节用时最短的纪录。目前,中山基地已经可以实现月产单桩7-8套



一时的收获是成绩,长远的发展才是成就。在后续的生产过程中,公司会继续深入研究制造技术,精益求精,与监理业主保持紧密沟通,重视生产前准备工作的梳理、物流走向的疏导、生产过程的质量安全监管,不断提高生产效率,力争在年底前完成徐闻项目前14套的交付工作,助力国家海上风电事业发展建设。
