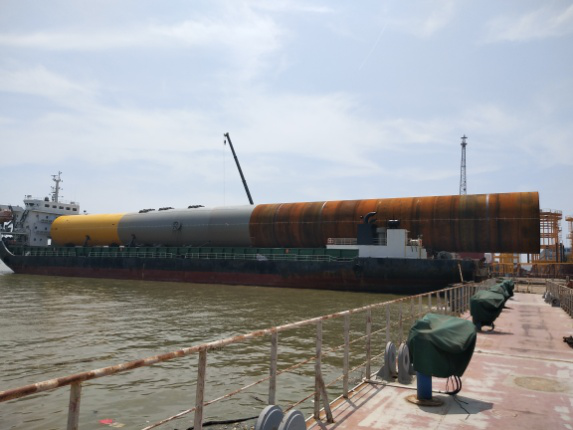

8月20日晚上10点半左右,中山基地顺利完成第十二套单桩——保利长大第十套单桩23#桩的装船作业。
此次保利长大23#单桩的滚装上船作业,创下了历史最低用时记录!从前部模块车第一个车轮上船,至后部模块车上船滚装到位,前后历时仅45分钟。
据介绍,在装运此套单桩之前,工程人员就如何提升滚装效率进行了多次研讨,结合前期十一套单桩滚装上船的经验,最终形成一套装船效率提升方案,方案从单桩装船前的准备、潮汐位的精准预测、船舱压载水的配载调整以及加大排水泵排水能力等多个方面入手,最终实现本次单桩超越以往快速滚装上船。
本次单桩滚装作业的高效完成,充分体现了中山基地工程人员善于总结经验并依靠团队力量完成超越的优良精神,同时,该套单桩的顺利上船也为后续单桩滚装上船提供了宝贵的经验。(向国正)
